風呂
(初出: 2026/5/11)・ 約8分で読めます
平面図とカレンダーを広げてリフォームの日程を相談するイラスト。特定の商品や施工事例ではありません。
浴室・トイレの納期確認

パナソニックの納期遅延は解消した?浴室・トイレの受注状況と確認方法

価格・納期とあわせて、工事に合う補助制度を確認しましょう

住宅・工事・製品の要件や他制度との併用可否は制度ごとに異なります。
申請時期や工事前写真などの要件は制度ごとに異なります。契約前に対象製品・手続きの順序を確認してください。

お住まいの地域と工事内容から対象となる可能性のある制度を確認できます。

パナソニックの浴室やトイレを選びたいけれど、以前の受注停止・納期遅延のニュースが気になっている方へ。工事の予定を決めるには、過去の発表と、これから注文する商品の納期を分けて確認する必要があります。

2026年9月24日に確認した公式情報からは、パナソニックの全製品が受注停止中とも、一律に納期が正常化したとも断定できません。 まずは見積書の品番と希望する工事日をそろえ、購入予定の施工会社・販売店へ、現在の納期回答を確認しましょう。

この記事では、公式発表で確認できる範囲、アラウーノの新製品との区別、納期を聞くときの質問、他メーカーへ変更するときの比較方法を整理します。

パナソニックの納期遅延は解消した?公式情報で分かること

パナソニック ハウジングソリューションズの2026年4月14日の商品供給に関する案内では、原油・ナフサなどの調達環境への懸念と通常を上回る受注を背景に、一部商品の出荷数量・納期を調整すると説明しています。

この通知の対象は一部商品であり、全製品の受注停止や、個々の品番の納品日を示すものではありません。 また、4月の通知を読んだだけで、9月の注文も納期未定だと判断することはできません。

確認した情報 読み取れること その情報だけでは決められないこと
パナソニックの4月14日の供給案内 発表時点で、一部商品に数量・納期の調整があった 現在の全商品の受注可否、希望品番の納品日
パナソニックの納期に関するFAQ 納期の確認先は購入予定の住宅メーカー・工務店など 何週間で届くか、自宅の工事完了日
9月2日発表のアラウーノ L-CLASS 新製品の発売・受注開始予定 従来品の注文がいつ届くか、浴室商品の納期

過去の記事などで見かける6月後半に全面正常化という説明は、今回確認したパナソニックの公式文書では裏付けられませんでした。正常化の日付を一つ決めて安心材料にするより、自分の注文の回答日・品番・納品先を確かめる方が、工事計画に役立ちます。

納期を確認する窓口は、購入する施工会社・販売店

パナソニックの納期に関するFAQは、購入予定の住宅メーカー・工務店などの購入店へ確認するよう案内しています。

まだ契約前なら見積もりを依頼している会社へ、発注済みなら注文を受けた会社へ問い合わせます。見積作成時と発注時で時間が空いている場合は、以前の回答がそのまま有効かも確認してください。ショールームで商品の特徴を聞いたことと、施工会社が納品日を確認したことは別です。

受注受付・現場への納品・工事完了を分けて確認する

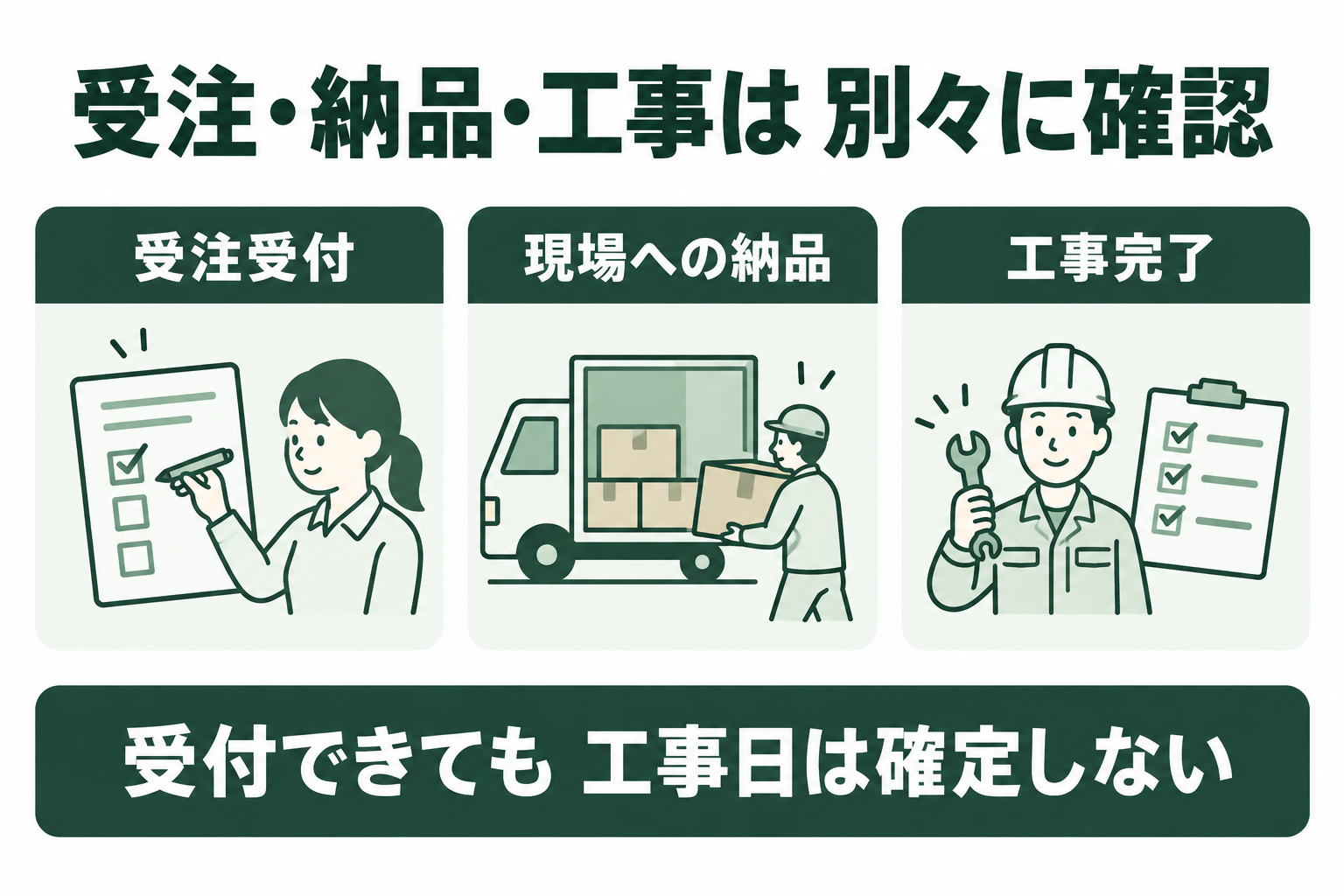

受注受付、現場への納品、工事完了を別々に確認する図

図は、日程を確認する3つの対象を並べた概念図です。注文を受け付けられても、現場への納品日や工事日まで決まったとは限りません。メーカーの出荷予定と、自宅への搬入予定が同じ意味で使われていないかも確かめましょう。

担当者からの回答 追加で聞くこと 計画するときの考え方
受注できます 納期の回答は出ていますか。未回答なら次の確認日はいつですか 受付可能という回答だけで解体日を決めない
出荷予定が出ています 出荷先はどこですか。自宅へ届く予定日はいつですか 出荷日と現場搬入日を分けて予定表に記入する
納品予定が決まりました 本体・必要部材はそろいますか。変更の可能性はありますか 不足部材と日程変更時の連絡方法を確認する
工事日を押さえました 納品の確認状況と、浴室・トイレを使える日時はどうなっていますか 職人の予定と商品手配の両方を確認する

たとえば担当者が来週出荷予定と説明しても、それだけでは来週から自宅の浴室を使えるとは分かりません。配送、既存設備の撤去、組立、接続、確認作業を含めて、家族が使える日を聞きます。これは日程の読み方の仮例であり、特定商品の標準納期を示すものではありません。

納期未回答と、納品が遅れた状態も分ける

まだ納品日の回答がない場合は、回答を得られる見込みと再確認日を決めます。以前に案内された納品日から変更された場合は、変更後の予定、影響する工事、追加の手配が必要なことを確認します。

どちらの場合も、連絡を待つだけでなく、次に誰がいつ確認するかを決めておくと予定が立てやすくなります。電話で聞いた後は、品番と回答内容をメールや見積書の備考に残してもらいましょう。

浴室・トイレの納期を聞く前に、そろえるもの

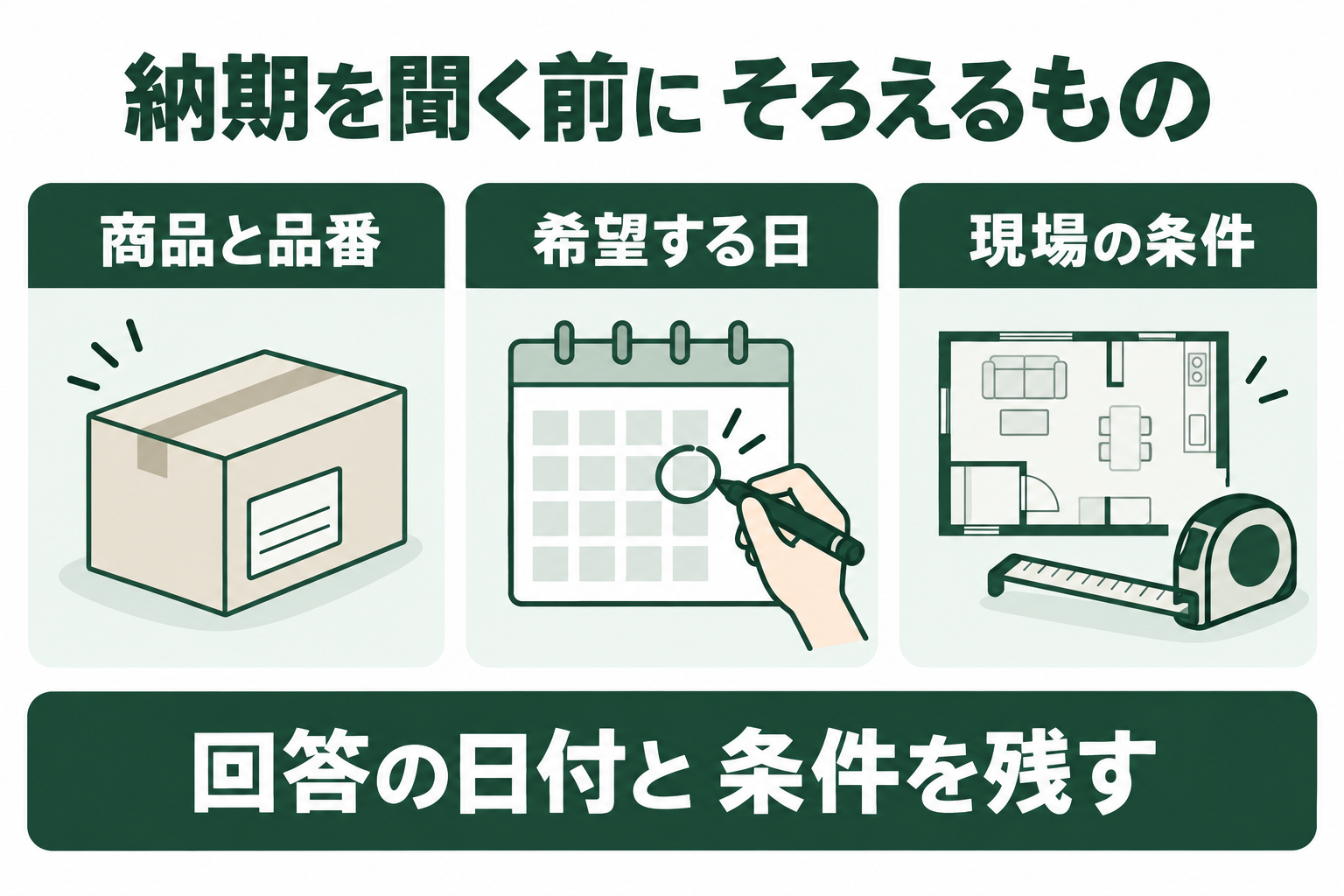

納期の問い合わせに必要な商品と品番、希望する日、現場の条件をまとめた図

図の3項目は、問い合わせ前にそろえたい情報です。シリーズ名だけでなく、見積書の品番やプラン番号、必要なオプションまで伝えます。カレンダーには届いてほしい日だけでなく、工事を終えたい日も分けて記入してください。

浴室の場合:本体とオプションを同じプランで確認

浴室の見積書や仕様書では、シリーズ、サイズ、浴槽・壁・ドアの仕様、換気暖房設備などを確認します。どれが今回の発注範囲なのか分からなければ、担当者に印を付けてもらいましょう。

本体だけの納期回答なのか、施工に必要な部材を含む回答なのかも確認します。オプションを変える提案を受けた場合は、納期だけでなく、使い勝手、金額、見積書の変更箇所を比較してください。特定オプションを外せば必ず早くなる、とは決めつけないことが大切です。

トイレの場合:同じシリーズでも型番と設置条件を伝える

トイレは、見積書の型番、排水の方式、採用する付属品などを施工会社へ伝えます。商品在庫があるという回答でも、自宅に設置できる仕様か、必要な部材もそろうかを確認してください。

型番が分からないときは、現在使っている設備の表示や室内全体の写真を用意し、無理に部品を外さずに現地調査を依頼します。違う商品へ切り替える場合も、外形の大きさや設置条件を再確認する必要があります。

そのまま使える問い合わせの例

見積書の品番・プラン番号は〇〇です。希望する工事完了日は〇月〇日です。現在、注文は受け付けられますか。本体と必要部材について、現場への納品予定日が分かるか教えてください。まだ未回答のものがあれば、対象と次回の確認予定日を知りたいです。回答をいただいた日付も、見積書またはメールへ残していただけますか。

既に発注している場合は、注文した日、注文番号、最後に聞いた納期も添えます。会社名だけで聞くより、どの注文について確認したいかが明確になります。

新しいアラウーノの発売日を、従来品の納期回復と混同しない

パナソニックは9月2日のアラウーノ L-CLASSの発表で、床置きタイプは2026年10月21日、セミフロートタイプは12月21日から発売・受注開始すると案内しています。9月24日の記事確認時点では、どちらもこれからの予定です。

パナソニック アラウーノ L-CLASSの床置きタイプ(ホワイト)の商品画像

パナソニック アラウーノ L-CLASSの床置きタイプ(メーカー公式イメージ)。2026年9月24日時点では10月21日の発売・受注開始予定で、従来品の納期を示すものではありません。商品の詳細・画像出典。

写真は、新しく発表された床置きタイプの形を確認するためのものです。写真の掲載は、在庫の有無や現在の納期を示していません。 セミフロートタイプとは別の仕様なので、写真で選んだタイプ名と見積書の商品名が一致しているかも確かめてください。

新製品の受注開始日は、注文済みの従来品が届く日ではありません。 アラウーノというシリーズ名だけで納期を比べず、今見積もっている型番が従来品か新製品かを確認しましょう。新製品へ変更するなら、設置条件と商品・工事の見積もりを改めて確認します。

今使っているトイレに不具合がある場合は、新製品の発売を待つことだけを前提にしないでください。修理で対応できるか、交換が必要かを先に購入店や修理窓口へ相談し、その回答に合わせて候補を選びます。

他メーカーへ変更する?同じ条件で比較するチェック表

他社製品の受注再開が発表されていても、自宅の工事に間に合うかは個別に確認します。たとえばTOTOの6月8日の発表は、システムバス・ユニットバスについて6月9日から通常受注と標準的な納期へ戻すという案内です。全設備の在庫や、9月の個別注文の納期を保証する発表ではありません。

メーカー別に早い・遅いと順位を付けるより、実際に見積もった商品同士で、納期・仕様・変更費用を比較しましょう。次の表は比較用の記入表です。○=書面で確認済み、△=一部未確定、×=必要な情報がまだない、として使います。メーカーの性能評価ではありません。

確認項目 Panasonicの現在案 他社の代替案 △・×が付いたときに聞くこと
商品の型番・仕様 ○・△・×を記入 ○・△・×を記入 比較するサイズ・機能・付属品は同じですか
自宅への搬入予定 ○・△・×を記入 ○・△・×を記入 出荷予定ではなく現場へ届く日ですか
工事完了と使用再開 ○・△・×を記入 ○・△・×を記入 設置工事と、実際に使える日は決まっていますか
変更後の工事込み総額 ○・△・×を記入 ○・△・×を記入 商品差額以外に、配管・内装・部材の変更はありますか
元の注文・契約の扱い ○・△・×を記入 ○・△・×を記入 変更できる段階ですか。費用と手続きは何ですか
保証と相談窓口 ○・△・×を記入 ○・△・×を記入 商品と工事それぞれ、誰に連絡しますか

待つ案が合う場合、代替案を比べたい場合

今の設備を使い続けられ、希望する機能や仕様を優先したい場合は、現在案の納期回答と工事予定を確認したうえで待つ案を検討できます。ただし、いつまでも期限を決めずに待つのではなく、次の確認日と、代替案を検討し始める日を決めておきましょう。

使用できない、引越しや引渡しの予定があるなど、完了日の制約が強い場合は、現在案と並行して代替案を比較します。代替品が早いという説明だけで変更せず、自宅への設置可否と施工会社の日程まで確認してください。水漏れや故障がある場合は、使用継続の可否を修理窓口に相談し、自分で設備を分解することは避けます。

既に注文・契約している場合は、変更に伴う費用や手続きについて、契約相手へ説明を求めます。すぐキャンセルした方が得、必ず無料で変更できる、と一律には判断できません。

納期が延びると、工事費も上がる?

商品の供給状況と、見積金額の変化は分けて確認します。 納期が改善したから工事費が下がる、納期が延びたから必ず一定割合値上がりする、という関係ではありません。

施工会社へは、見積もりの有効期限、発注後の価格条件、日程変更に伴う費用を確認します。再見積もりが必要なら、商品価格、工事範囲、内装、配送など、どこが変わったかを旧見積もりと並べてもらいましょう。

商品を取り替えるだけの案と、トイレや浴室の内装まで変える案は工事範囲が異なります。見積金額の差を、メーカーの値上げだけで説明しないことも大切です。

補助制度を利用する場合

工事日程に加えて、利用する制度の手続きと受付状況を施工会社へ確認してください。商品の注文や契約と、制度の手続きは分けて進めます。

  • 先進的窓リノベ2026事業: 1戸最大100万円 (12月末まで申請可・予算上限到達で早期終了)
  • 給湯省エネ2026事業: 給湯器交換基本額7万・10万・17万円/台(機種別、性能・撤去加算あり)
  • みらいエコ住宅2026事業: 対象住宅の築年と要件化工事の基準により、リフォームの上限は40万・50万・80万・100万円
  • 賃貸集合給湯省エネ2026事業: 賃貸オーナー向け

国の制度の再確認(2026年9月11日)

この節に列挙した国の制度について公式資料を再確認しています。記事内の自治体制度・費用相場・製品情報等は、この確認の対象に含みません。

  • 給湯省エネ2026・基本額と加算:基本額はエコキュート7万円、ハイブリッド給湯機10万円、エネファーム17万円/台です。対象の性能加算はエコキュート3万円、ハイブリッド給湯機2万円で、撤去加算にも別の条件があります。
  • 住宅省エネ2026キャンペーン:国のリフォーム補助は登録事業者が手続きを行います。予約の期限は遅くとも2026年11月16日、交付申請は遅くとも12月31日で、予算到達時は早まります。契約だけで予算枠を確保したことにはなりません。

対象型番、受付状況、個別の工事要件によって受給可否・金額は変わります。

よくある質問

パナソニックの浴室・トイレは今も注文できませんか?

会社全体・全品番について一つの答えにはできません。4月の公式案内は一部商品の数量・納期調整についての説明です。希望する商品の見積書を用意し、購入予定店へ現在の受注可否と納品予定を確認してください。

6月に正常化したという記事があれば、納期確認は不要ですか?

不要にはなりません。過去の供給状況と、現在の品番・仕様・納品先の条件は分けて考えます。この記事が今回確認したパナソニックの公式文書では、6月後半に全製品が正常化したという説明は確認できませんでした。

在庫ありなら、すぐ工事してもらえますか?

商品の在庫と、必要部材・配送・施工の日程を合わせて確認します。在庫がある型番が自宅に設置できるか、工事後いつから使えるかまで聞いてください。今の設備の撤去を先に進める前に、施工会社と手配状況を共有しましょう。

納期の返答がないまま契約してもよいですか?

工事を終えたい時期に対して、未確定の部分がどれだけあるかを整理してから判断します。納品予定が出なかった場合の連絡日、工事日変更の扱い、仕様変更の手順を確認しましょう。契約条件の解釈で迷うときは、説明を受けて内容が分かる状態にしてから進めます。

別メーカーにすると、必ず早く・安くなりますか?

必ずとはいえません。商品の納期だけでなく、設置に必要な工事の変更、施工会社の空き日程、契約変更に伴う費用も含めて比較します。同じ仕様・同じ工事範囲にそろえた回答をもらうことが先です。

まとめ|古いニュースより、今回の注文の回答を確認

パナソニックの納期を調べるときは、発表日と商品を確認し、受注・現場への納品・工事完了を区別しましょう。今の見積書にある品番、希望する完了日、現場の条件を伝え、回答の日付と、まだ決まっていないことを記録すると次の判断につながります。

代替案を比べる場合も、メーカー名だけで納期を決めつけず、同じ条件の見積もりをそろえてください。

確認した公式情報

公式情報の確認日は2026年9月24日です。発表時点の内容と、個別の注文について販売店から得る回答は区別してください。
